【洋上風力第2ラウンド】新潟沖は風車機種を変更、秋田県北部沖は陸上工事開始を延期

新潟県村上市・胎内市沖の第5回法定協議会が1月20日に開かれ、事業会社が風車機種を変更し洋上工事の開始を1年遅れの2028年4月とすることを明らかにした。洋上風力第2ラウンド4海域の最新動向をリポートする。

メイン画像:新潟県胎内市沖

<目次>
1.第3海域の事業会社が 3次保証金を納付
2.村上市・胎内市沖で第5回協議会 風車機種の変更を公表
3.洋上工事の開始を延期 運転開始時期は不透明
4.モノパイルを国内発注 国内最速の稼働を目指す
5.秋田県八峰町・能代市沖 陸上工事開始を延期

第3海域の事業会社が
3次保証金を納付

洋上風力第2ラウンド「秋田県男鹿市・潟上市・秋田市沖」

昨年8月、三菱商事がコスト上昇を主な理由として洋上風力第1ラウンド3海域から撤退することを表明した。同じくコスト上昇に苦しむ第2ラウンド4海域では、事業者の「撤退ドミノ」が懸念された。そうしたなか、「秋田県男鹿市・潟上市・秋田市沖」、「新潟県村上市・胎内市沖」、「長崎県西海市江島沖」の3海域では、昨年12月までに事業会社が第3次保証金を納付し、事業継続に向けて動き出している。

村上市・胎内市沖で第5回協議会
風車機種の変更を公表

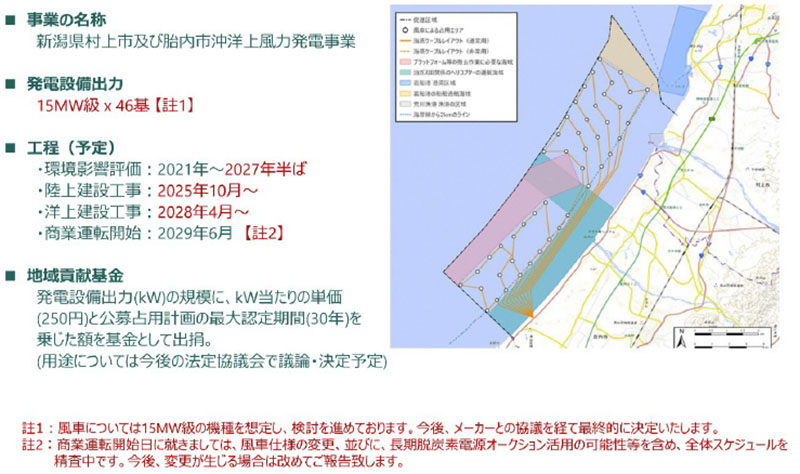

新潟県村上市・胎内市沖の変更内容(出典 村上胎内洋上風力発電株式会社)

新潟県村上市・胎内市沖の第5回法定協議会が1月20日、新潟市で開催された。この海域では三井物産を代表企業に、RWEオフショア・ウインド・ジャパン、大阪ガスの3社が出資する「村上胎内洋上風力発電株式会社」が事業を進めている。当初はGEベルノバ(米国)製の出力1万8000kWの風車38基、総出力68万4000kWとする計画だったが、GEベルノバが超大型風車の開発を中止したため、その対応が迫られていた。

第5回法定協議会で事業会社は風車機種を変更し、1万5000kWの風車を46基設置する方針を明らかにした。総出力は68万4000kWで当初計画の規模を維持した。風車メーカーについては明らかにしていないが、国内のラウンド事業で実績があるベスタス(デンマーク)、シーメンス・ガメサ・リニューアブル・エナジー(スペイン)のいずれかが採用されるとみられる。

洋上工事の開始を延期
運転開始時期は不透明

胎内市で開かれた陸上工事事業参画機会説明会(出典 村上胎内洋上風力発電株式会社)

新潟県村上市・胎内市沖では、陸上工事が昨年10月にスタートしている。同年12月には胎内市で電設・建設関連企業を対象とした陸上工事事業参画機会説明会が開かれ、この春以降に送変電工事が本格化する見通しだ。一方、洋上工事については当初は開始時期を27年4月としていたが、これを1年先送りし、28年4月着工に変更することを明らかにした。

事業会社では、運転開始時期は当初の予定通り29年6月としているが、「風車の仕様およびメーカー変更や長期脱炭素電源オークションの可能性などを含めて全体スケジュールを精査しているところで、変更があり次第報告する」と説明している。洋上工事開始の延期に伴い、運転開始が先送りされる可能性もある。洋上風力ラウンド事業の公募制度見直しをめぐる議論では、風車メーカーの変更などがあった場合は運転開始時期を最大2年間の延長を容認する案が示されている。

漁業影響調査に関しては、これまでに3回にわたる漁業者ヒアリングを実施したことが報告された。これから計画を策定し、27年4月から漁業影響調査を開始する予定だ。

モノパイルを国内発注
国内最速の稼働を目指す

秋田県男鹿市・潟上市・秋田市沖の事業計画(出典 男鹿・潟上・秋田Offshore Green Energy合同会社 )

同じ洋上風力第2ラウンド「秋田県男鹿市・潟上市・秋田市沖」は、JERAを代表企業に、電源開発、伊藤忠商事、東北電力の4社が、着床式のラウンド事業で最も早い28年6月の運転開始を目指している。ベスタス製の1万5000kWの風車21基、総出力315MWとする計画で、事業の確実な実施に向け、昨年12月12日に第3次保証金を納入したことをいち早く公表した。また同月にベスタス・ジャパンと風力発電設備の運転・保守業務のサポートに関する契約を締結している。

昨年12月末には風車基礎のモノパイルの供給をJFEエンジニアリングに発注するなど、風車の建設に向けての準備が着々と進んでいる。

洋上風力第2ラウンド「長崎県西海市江島沖」

洋上風力第2ラウンド「長崎県西海市江島沖」は住友商事を代表企業に、東京電力リニューアブルパワーとの2社で構成する「みらいえのしまコンソーシアム」が事業を進めている。計画では、モノパイル式基礎を採用して、ベスタス製の1万5000kWの風車28基、総出力42万kWで、29年8月の運転開始を目指している。昨年12月に第3次保証金を納付するとともに、環境影響評価準備書の縦覧を終了し、事業継続の意思を示している。

秋田県八峰町・能代市沖
陸上工事開始を延期

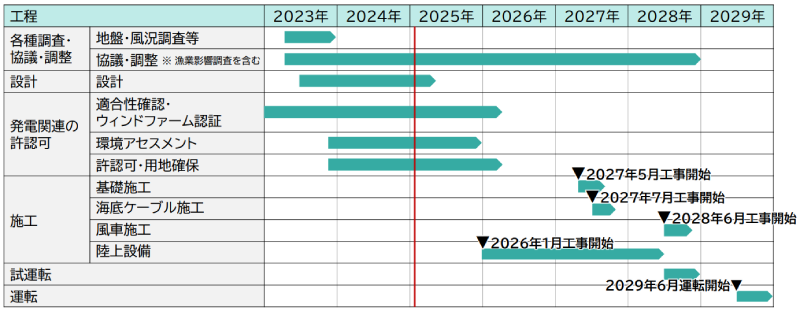

秋田県八峰町、能代市沖

秋田県八峰町・能代市沖の当初計画(出典 合同会社八峰能代沖洋上風力)

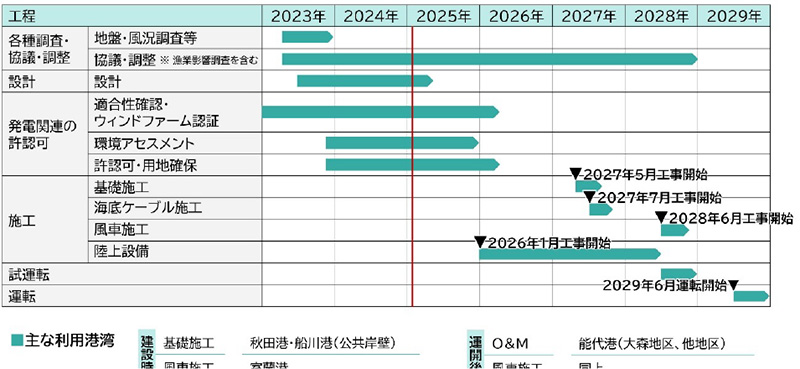

一方、同じ洋上風力第2ラウンド「秋田県八峰町・能代市沖」は、ENEOSリニューアブル・エナジーを代表企業に、イベルドローラ・リニューアブルズ・ジャパン、東北電力の3社が出資する合同会社八峰能代沖洋上風力が事業を進めている。ベスタス製の1万5000kWの風車25基、37万5000kWの計画で、29年6月の運転開始を目指している。これまでに風車基礎工事では清水建設、海底ケーブル工事は住友電工をそれぞれ選定している。

陸上工事は26年1月に開始する予定だったが、資材価格の高騰などを理由に工事開始を延期した。事業会社では、「収益性の見通しが低下したため、コストダウンを検討している。着工時期は未定だが、29年6月に運転を開始する計画に変更はない」と説明している。

秋田県八峰町・能代市沖では、法定協議会が昨年1月以降開かれていない。東北電力の石山一弘社長は「撤退は考えていない」と話す一方で、ENEOSリニューアブル・エナジーは「事業を継続するには適正な収益性の確保が前提になる」としている。今年3月が期限の第3次保証金も納付状況が明らかになっておらず、地元の関係者は祈るような思いで事業の継続に期待をかけている。

DATA

新潟県村上市・胎内市沖第5回法定協議会

取材・文/宗 敦司

フリーマガジン

「WIND JOURNAL」

vol.09 | ¥0
2025/9/17発行

お詫びと訂正

広告お問い合わせ

アクセスランキング

  1. 三菱商事の撤退要因を分析「低価格の提案を誘導した価格重視の評価制度が反省点」
  2. 北海道岩宇・南後志地区沖・島牧沖 セントラル方式で初の浮体式サイト調査がスタート
  3. 帝人の高性能パラ系アラミド繊維、浮体式の新たな用途を開拓
  4. 【洋上風力第2ラウンド】新潟沖は風車機種を変更、秋田県北部沖は陸上工事開始を延期
  5. 北九州響灘洋上ウインドファームが年度内稼働へ「当初の事業費で難工事を克服」
  6. 秋田市のブレード落下事故で最終報告書「構造上の問題と損傷の未確認が原因と推定」
  7. 洋上風力「北海道石狩市沖」2月6日に第1回法定協議会 事業化に向けて動き出す
  8. 【洋上風力の事業環境整備】新たな公募制度の方向性をとりまとめ 年明け以降に 再公募を実施へ
  9. 【洋上風力第2ラウンド】秋田県男鹿市・潟上市・秋田市沖 3年後の運転開始に向け陸上工事が本格化
  10. 風力発電の2024年導入量は過去最高 今後は増加率の低下を懸念

フリーマガジン

「WIND JOURNAL」

vol.09 | ¥0
2025/9/17発行

お詫びと訂正
