【洋上風力第3ラウンド】青森県日本海南側の法定協議会、風車設置のレイアウトと漁業影響調査の基本方針を公表

洋上風力第3ラウンド「青森県日本海南側」の第5回法定協議会が10月28日に開かれ、選定事業者が41基の風車設置のレイアウトと漁業影響調査の基本方針を説明した。

メイン画像:青森県鰺ヶ沢町沖

<目次>
1.2030年6月の 運転開始を目指す
2.41基の風車設置の レイアウトを提示
3.3地点で採水し 環境DNA分析を実施

2030年6月の
運転開始を目指す

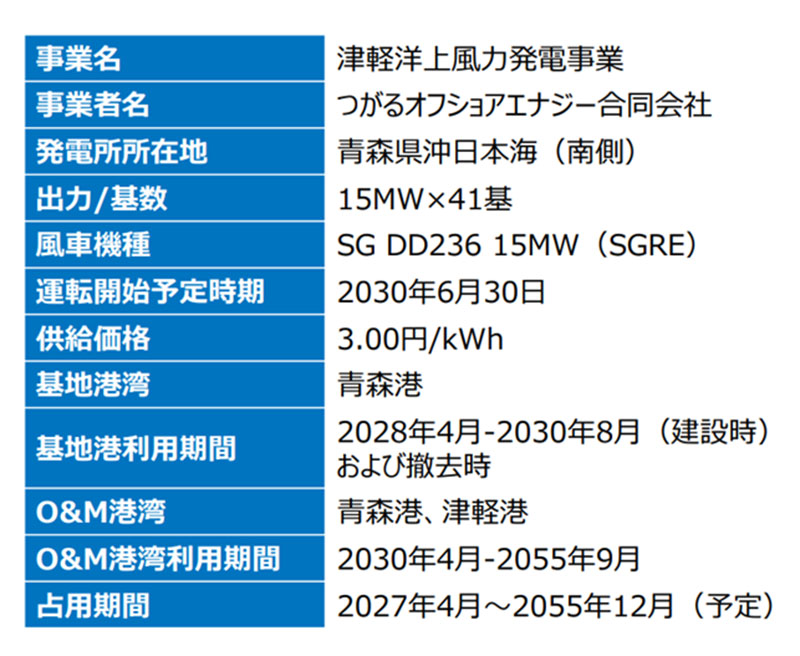

青森県日本海南側の事業概要(出典 つがるオフショアエナジー合同会社)

青森県日本海南側は2024年12月に、JERA、グリーンパワーインベストメント、東北電力の3社で構成する「つがるオフショアエナジー合同会社」が事業者に選定された。発電設備は着床式。発電出力は61万5000kW(1万5000kW×41基、Siemens Gamesa Renewable Energy製)。供給価格をゼロプレミアムである3円/kWh。

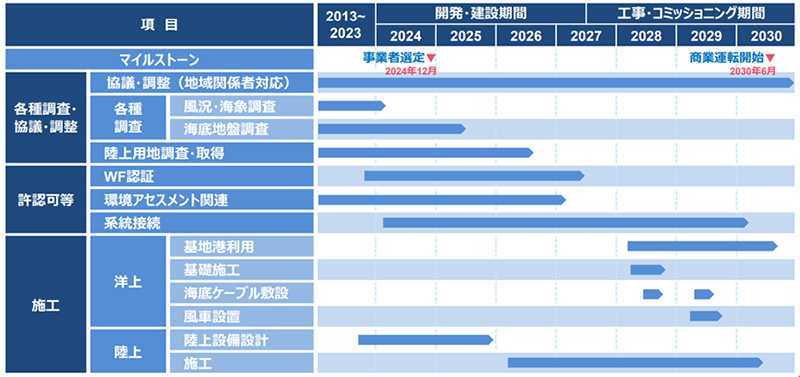

第5回法定協議会が10月28日、青森県つがる市の生涯学習交流センター松の館で開催された。会議では、選定事業者の「つがるオフショアエナジー共同体」が事業概要と今後の建設スケジュールを説明した。計画では、26年春に陸上工事に着手し、28年春から洋上工事に取りかかり、30年6月の運転開始を目指す。





41基の風車設置の
レイアウトを提示

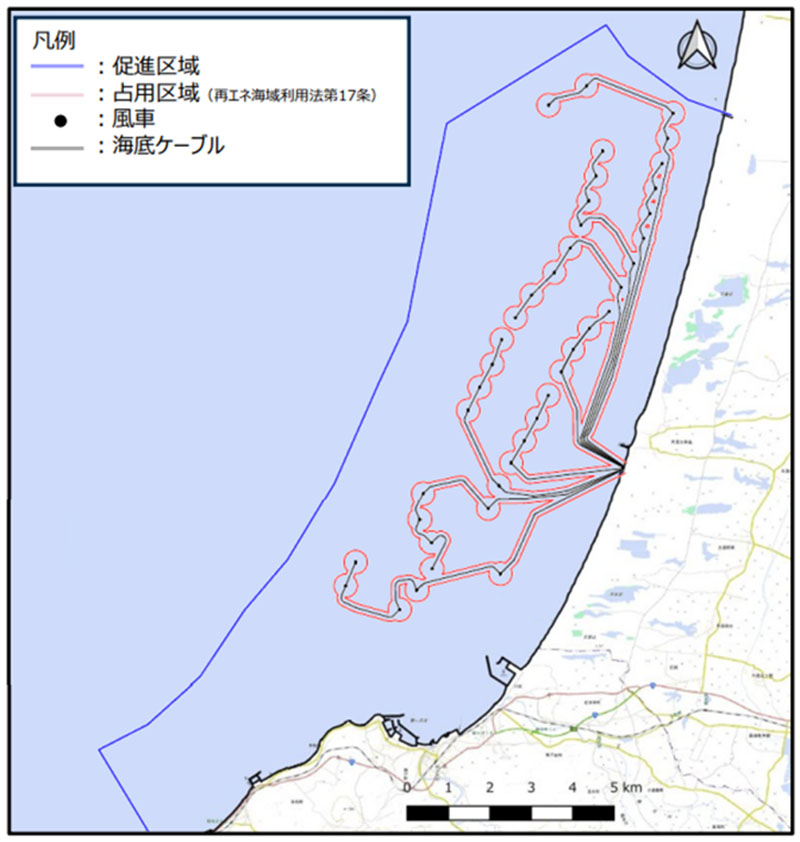

風車設置のレイアウト(出典 つがるオフショアエナジー合同会社)

会議では、41基の風車設置のレイアウトが示された。風車の設置場所を決めるにあたっては、底建網・刺網・底引き網などの位置や、魚礁・定置網の位置、航路、藻場環境などの漁業利用の状況に配慮した。さらに、航空自衛隊車力分屯基地のレーダーや、気象レーダー、雨雲レーダーにも配慮したとしている。

また、洋上風力発電設備の建設にあたっては、漁業の操業実態をヒアリングし、盛漁期と重なる10月から3月にかけては洋上施工を実施しないこと。また、施工中の騒音を鑑み、モノパイルの打設は日の出から日没のみの時間帯に実施すること。工事中は漁業影響調査として水中音の計測を実施する方針が示された。

3地点で採水し
環境DNA分析を実施

漁業影響調査は、今年度定めた調査計画に基づき、来年度以降調査を実施する予定。会議では、漁業影響調査の基本的な考え方が示された。漁獲統計情報については、今年度から先行的に過去10年分のデータを収集し集計すること。マルチビームソナーによる深浅測量を実施し、施工前年に底質を採取し分析すること。魚類生息調査については、3地点で採水し環境DNA分析を実施することや、付着生物の調査をする際に基礎周辺を撮影し、魚類およびサイズを記録することを明らかにした。

つがるオフショアエナジー合同会社は、一次産業の振興策として、豊富な「農」・「林」・「水産」資源を用いた地域産品の販路拡大に向けた検討・実証販売を開始すること。地域産品の優位性を生かした、一次産業×観光産業を組み合わせた持続可能な振興事業に取り組む考えを示した。





DATA

青森県日本海南側 第5回法定協議会

取材・文/高橋健一

フリーマガジン

「WIND JOURNAL」

vol.09 | ¥0
2025/9/17発行

お詫びと訂正

広告お問い合わせ

アクセスランキング

  1. 秋田市のブレード落下事故で最終報告書「構造上の問題と損傷の未確認が原因と推定」
  2. WFOが人材育成イベントを継続開催 洋上風力発電の幅広いキャリアとエネルギーの未来を考える機会に
  3. JOGMEC 北海道岩宇・南後志地区沖(浮体)、島牧沖(浮体)でセントラル方式の海底地盤調査フェーズ2の事業者公募 参加申請は2月2日まで
  4. 北九州響灘洋上ウインドファームが年度内稼働へ「当初の事業費で難工事を克服」
  5. 【洋上風力第2ラウンド】秋田県男鹿市・潟上市・秋田市沖 3年後の運転開始に向け陸上工事が本格化
  6. 【洋上風力第2ラウンド】新潟県村上市・胎内市沖 第5回法定協議会を1月20日に開催、自治体間の境界などを議論
  7. “羽根のない風車”を開発のチャレナジー、前澤ファンドから12億円調達
  8. 【特集】洋上風力「第4ラウンド」の動向まとめ 異例の展開のラウンド事業の行方は?
  9. 【洋上風力第1ラウンド】年明け以降に再公募を実施へ 応札価格に下限と上限を設定
  10. 【特別企画】洋上風力トップ3社が熱い議論、日本が直面する課題と解決策とは?

フリーマガジン

「WIND JOURNAL」

vol.09 | ¥0
2025/9/17発行

お詫びと訂正
